Questão de Engenharia Civil — Planejamento e Controle de Obras — CESPE / CEBRASPE 2014
Engenharia CivilPlanejamento e Controle de Obras
- Código
- ce036185
- Banca
- CESPE / CEBRASPE
- Órgão
- ANATEL
- Ano
- 2014
- Nível
- Superior
- Cargo
- CESPE - - Analista Administrativo - Engenharia Civil

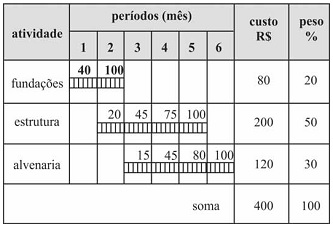

Com base nos dados apresentados na tabela acima, que representa o cronograma de execução dos serviços de uma edificação, julgue o próximo item.Se, no nível mais agregado da estrutura analítica do projeto, forem medidos, até o final do quarto mês, 120% das fundações, 60% da estrutura e 25% da alvenaria, conclui-se que há atraso de mais de vinte dias no cronograma de execução da obra.- CCerto
- EErrado
