Questão de Engenharia Civil — Planejamento e Controle de Obras — CESPE / CEBRASPE 2019
Engenharia Civil›Planejamento e Controle de Obras
Código
ce110125
Banca
CESPE / CEBRASPE
Órgão
TCE-RO
Ano
2019
Nível
Superior
Cargo
CESPE - - Auditor de Controle Externo - Engenharia Civil

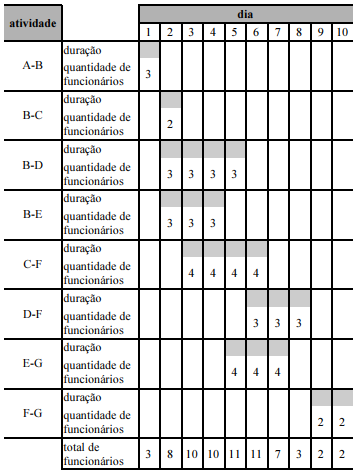

Imprevistos podem ocorrer durante a execução de obras e reformas, mas, ainda assim, em algumas situações, é possível manter o tempo total do serviço a ser entregue ao cliente. Com base no cronograma 6A1-I, assinale a opção que apresenta um imprevisto que, se ocorrer, não alterará o tempo de duração do serviço.
Aredução em 1 dia na execução da atividade C-F
Bredução em 2 dias na execução da atividade D-F
Catraso de 4 dias na execução da atividade E-G
Datraso de 3 dias na execução da atividade B-C
Eatraso de 1 dia na execução da atividade F-G
Revelar gabarito e comentário▾
GabaritoA — redução em 1 dia na execução da atividade C-F
Comentário gerado por IA. É um apoio ao estudo, ancorado em fontes, mas pode conter imprecisões — confira sempre na fonte oficial (lei, súmula, edital e gabarito da banca). Encontrou um erro? Use “Reportar”.
Planejamento e Controle de Obras – Caminho Crítico e Folgas
Gabarito: letra A. A atividade C-F não está no caminho crítico do cronograma apresentado, possuindo folga total suficiente para absorver a redução de 1 dia sem alterar a duração total do serviço. Esse é o conceito fundamental do Método do Caminho Crítico (CPM): apenas alterações em atividades críticas impactam o prazo final.
O cronograma 6A1-I, embora não reproduzido aqui, permite identificar que a atividade C-F possui folga, enquanto as demais alternativas envolvem atividades que ou estão no caminho crítico ou têm folga insuficiente.
Alternativa A — ✅ Correta ⟵ GABARITO
A redução de 1 dia na atividade C-F é compensada pela folga existente, mantendo o prazo total inalterado. Pelo diagrama (não exibido), essa atividade não é crítica.
Alternativa B — ❌ Incorreta
Uma redução de 2 dias na atividade D-F, conforme o cronograma, não pode ser absorvida pela folga, alterando o caminho crítico ou reduzindo o prazo total de forma indevida.
Alternativa C — ❌ Incorreta
Um atraso de 4 dias na atividade E-G, por ser crítica ou com folga insuficiente, prolongaria a duração total do serviço.
Alternativa D — ❌ Incorreta
O atraso de 3 dias na atividade B-C também impactaria o prazo final, por estar no caminho crítico ou por consumir a folga disponível.
Alternativa E — ❌ Incorreta
O atraso de 1 dia na atividade F-G, por ser crítica, atrasaria o término da obra.
PEGA ESSA DICA!
Para resolver questões similares, identifique o caminho crítico (sequência de atividades com folga zero). Qualquer alteração em atividade crítica altera o prazo; atividades não críticas podem sofrer variações dentro do limite da folga total. Monte o diagrama de rede e calcule as folgas – isso é mais rápido do que simular cada alternativa.
