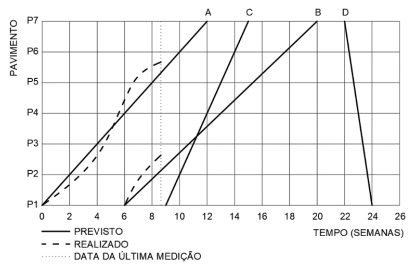

Imagem associada para resolução da questãoA linha de balanço é uma ferramenta de planejamento e controle aplicada a projetos de natureza repetitiva, como conjuntos habitacionais ou edifícios de múltiplos pavimentos. De acordo com o diagrama precedente, que ilustra a linha de balanço do início das atividades para a construção de um edifício de sete pavimentos, assinale a opção correta.
  1. AA duração total do projeto é de 24 semanas.
  2. BAs atividades B e C acontecem em direções opostas.
  3. CO ritmo planejado de produção da atividade A é de 2 pavimentos por semana.
  4. DA atividade B é predecessora da atividade C.
  5. EÉ possível identificar que, na data da última medição, a atividade A está adiantada, apesar de ter reduzido o ritmo a partir do 5.º pavimento.
Revelar gabarito e comentário

GabaritoE — É possível identificar que, na data da última medição, a atividade A está adiantada, apesar de ter reduzido o ritmo a partir do 5.º pavimento.
