Questão de Engenharia Civil — Histograma de Mão de Obra — CESPE / CEBRASPE 2019
Engenharia CivilHistograma de Mão de Obra
- Código
- ce371973
- Banca
- CESPE / CEBRASPE
- Órgão
- TCE RO
- Ano
- 2019
- Cargo
- ACE (TCE-RO)
Cronograma 6A1-I

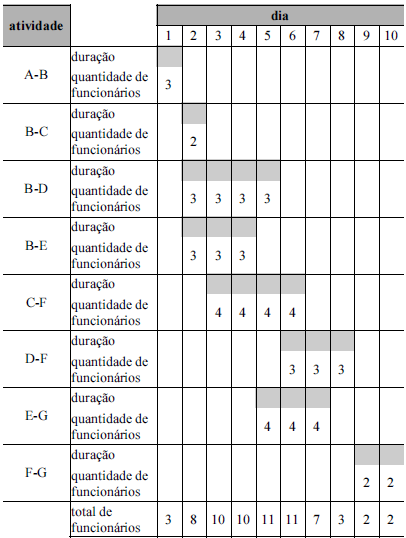

O cronograma simplificado mostrado a seguir refere-se à execução de uma reforma, com as quantidades de funcionários e de dias necessários para cada atividade.

Um procedimento que permite nivelar recursos em uma obra consiste em ajustar o cronograma para reduzir o pico da quantidade total de funcionários. Nesse sentido, é possível adotar procedimentos que ajustem o cronograma 6A1-I, de modo a reduzir a quantidade total máxima de funcionários por dia ao longo dessa reforma, mantendo-se a mesma duração total do serviço. Um desses procedimentos consiste em atrasar o início da atividade
- AD-F em 1 dia.
- BB-C em 2 dias.
- CB-D em 3 dias.
- DE-G em 3 dias.
- EB-E em 1 dia.
