Questão de Gestão de Projetos (PMBOK) — Diagrama de Redes, PERT, CPM e MDP — CESPE / CEBRASPE 2022

Gestão de Projetos (PMBOK)Diagrama de Redes, PERT, CPM e MDP
Código
ce384419
Banca
CESPE / CEBRASPE
Órgão
POLITEC RO
Ano
2022
Cargo
Per Cri ( )

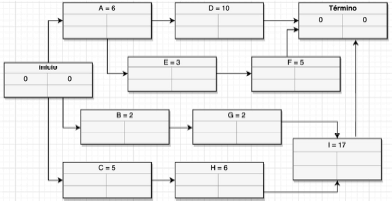

Imagem associada para resolução da questão

Tendo como referência o diagrama de rede precedente, no qual cada letra indica o nome da atividade e o número à frente de cada atividade indica a duração da tarefa em dias, assinale a opção correta.

  1. AAs atividades D, G e H são iniciadas no mesmo dia, em paralelo.
  2. BA duração máxima do projeto é de 14 dias.
  3. CA linha de base do cronograma do projeto é A – E – F.
  4. DO caminho crítico é C – H – I.
  5. EAs atividades A, B e C têm folga igual a zero.
Revelar gabarito e comentário

GabaritoD — O caminho crítico é C – H – I.
