Questão de Engenharia Naval — Arquitetura naval — CESGRANRIO 2018
Engenharia NavalArquitetura naval
- Código
- cg014554
- Banca
- CESGRANRIO
- Órgão
- Transpetro
- Ano
- 2018
- Nível
- Superior
- Cargo
- Engenheiro Júnior - Naval

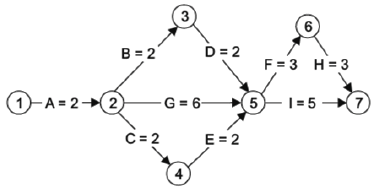

Durante o funcionamento de um propulsor naval do tipo HPC (Hélice de Passo Controlado), verificou-se um defeito em sua operação de controle de passo das pás que precisa ser corrigido. Para isso, o navio é levado ao dique seco e são executadas operações para a manutenção do HPC. Primeiramente, listam-se as tarefas de A até I, bem como os eventos que vão de 1 a 7, suas dependências e tempos gastos, numa sequência lógica para o reparo requerido, dada pelo diagrama de rede abaixo, onde a duração de cada atividade é mensurada em dias.
Durante o reparo em oficina, houve um atraso inesperado, e a duração das atividades H e I foi alterada, respectivamente, para 4 e 6 dias.O caminho crítico do projeto, usando a técnica CPM (Critical Path Method – Método do Caminho Crítico), considerando o atraso na execução do serviço, é
Durante o reparo em oficina, houve um atraso inesperado, e a duração das atividades H e I foi alterada, respectivamente, para 4 e 6 dias.O caminho crítico do projeto, usando a técnica CPM (Critical Path Method – Método do Caminho Crítico), considerando o atraso na execução do serviço, é- AA-B-D-I
- BA-C-E-I
- CA-C-E-F-H
- DA-G-F-H
- EA-G-I
