Questão de Gerência de Projetos — Conceitos básicos no Gerenciamento de Projetos — CESGRANRIO 2010
Gerência de ProjetosConceitos básicos no Gerenciamento de Projetos
- Código
- cg039086
- Banca
- CESGRANRIO
- Órgão
- Petrobras
- Ano
- 2010
- Nível
- Médio

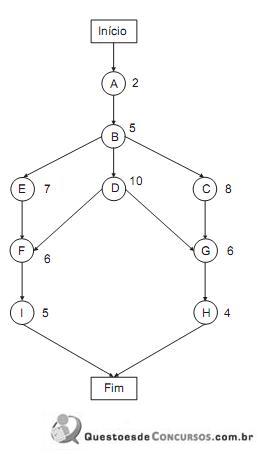

Para a realização de um projeto, foi construída a rede da figura abaixo, que mostra as atividades, o tempo de realização de cada atividade, em dias, e a relação de precedência.
A partir da análise da rede da figura, conclui-se que o tempo inicial mais cedo ESG ,o tempo final mais cedo EFG ,o tempo inicial mais tarde LSG o tempo final mais tarde LFG e a folga SG da atividade G são, respectivamente
A partir da análise da rede da figura, conclui-se que o tempo inicial mais cedo ESG ,o tempo final mais cedo EFG ,o tempo inicial mais tarde LSG o tempo final mais tarde LFG e a folga SG da atividade G são, respectivamente- A15, 21, 18, 24, 3
- B17, 23, 18, 24, 1
- C17, 23, 18, 24, 5
- D18, 24, 15, 21, 3
- E18, 24, 17, 23, 1
