Questão de Engenharia de Produção — Gestão de Projetos em Engenharia de Produção — CESGRANRIO 2011

Engenharia de ProduçãoGestão de Projetos em Engenharia de Produção
Código
cg041297
Banca
CESGRANRIO
Órgão
Petrobras
Ano
2011
Nível
Superior
Cargo
Engenheiro de Produção Júnior

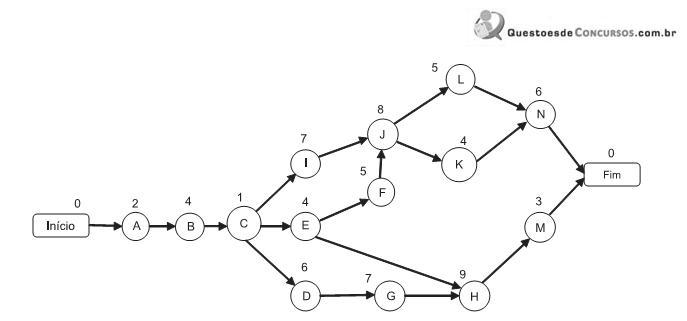

Uma empresa se comprometeu a entregar um produto no prazo estabelecido no contrato. A equipe de engenharia preparou a seguinte rede de atividades para o processo de produção do novo produto:Imagem 010.jpgSabendo-se que a duração das atividades é medida em dias, o caminho crítico e a sua duração são, respectivamente,
  1. AInício – A – B – C – D – G – H – M – Fim; 32 dias.
  2. BInício – A – B – C – I – J – L – N – Fim; 33 dias.
  3. CInício – A – B – C – E – F – J – L – N – Fim; 35 dias.
  4. DInício – A – B – C – E – H – M – Fim; 37 dias.
  5. EInício – A – B – C – E – F – J – K – N – Fim; 34 dias.
Revelar gabarito e comentário

GabaritoC — Início – A – B – C – E – F – J – L – N – Fim; 35 dias.
