Questão de Engenharia de Produção — Planejamento e Controle da Produção — CESGRANRIO 2011

Engenharia de ProduçãoPlanejamento e Controle da Produção
Código
cg044510
Banca
CESGRANRIO
Órgão
Transpetro
Ano
2011
Nível
Superior
Cargo
Engenheiro Júnior - Engenharia de Produção

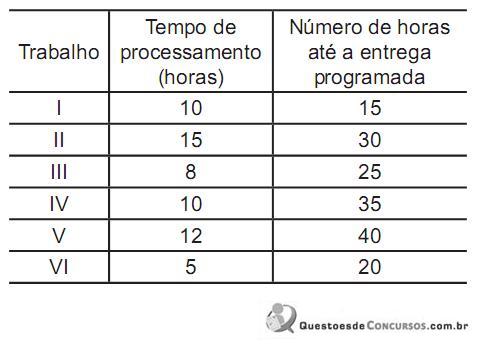

Uma empresa possui apenas uma equipe técnica e precisa determinar a sequência ótima de processamento de seis trabalhos. Em função das características dos serviços realizados e da formação da própria equipe, os trabalhos são realizados um de cada vez.A ordem de chegada dos trabalhos na empresa foi I, II, III, IV, V e VI, conforme apresenta a tabela a seguir.Imagem 015.jpgCom relação ao sequenciamento dos trabalhos, conclui-se que,
  1. Asendo os trabalhos processados conforme a ordem de chegada, dois trabalhos atrasarão em relação ao programado.
  2. Bsendo os trabalhos processados conforme a ordem de chegada, quatro trabalhos atrasarão em relação ao programado.
  3. Csendo os trabalhos sequenciados conforme o tempo de processamento de cada um, o atraso total será minimizado se forem iniciados na ordem decrescente desses tempos.
  4. Dsendo os trabalhos sequenciados conforme o tempo programado para a entrega de cada um, o atraso total será minimizado se forem iniciados na ordem decrescente desses tempos.
  5. Esendo os trabalhos sequenciados de forma aleatória, o número de trabalhos em atraso sofrerá alteração pouco significativa.
Revelar gabarito e comentário

GabaritoB — sendo os trabalhos processados conforme a ordem de chegada, quatro trabalhos atrasarão em relação ao programado.
