Questão de Gerência de Projetos — Áreas de conhecimento — CESGRANRIO 2012

Gerência de ProjetosÁreas de conhecimento
Código
cg049510
Banca
CESGRANRIO
Órgão
Petrobras
Ano
2012
Nível
Superior
Cargo
Analista de Sistemas Júnior - Infra-Estrutura

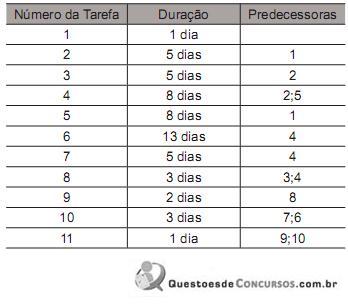

Considere a seguinte tabela que indica a duração planejada de todas as tarefas de um projeto que se inicia na tarefa 1 e termina na tarefa 11.Imagem 001.jpgUtilizando o método do caminho crítico, qual a maior margem de atraso permitida (folga livre) entre todas as tarefas?
  1. A3 dias
  2. B7 dias
  3. C8 dias
  4. D9 dias
  5. E11 dias
Revelar gabarito e comentário

GabaritoE — 11 dias
