Questão de Gestão de Projetos (PMBOK) — Diagrama de Redes, PERT, CPM e MDP — FCC 2022
Gestão de Projetos (PMBOK)Diagrama de Redes, PERT, CPM e MDP
- Código
- fc139506
- Banca
- FCC
- Órgão
- TRT 5
- Ano
- 2022
- Cargo
- AJ TRT5

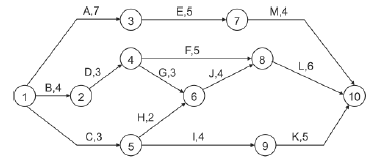

O planejamento da construção de um galpão comercial seguiu o cronograma PERT-CPM a seguir, no qual as atividades estão indicadas por letras, seguidas da duração, em semanas.

Devido ao atraso de 2 semanas para iniciar a atividade A e ao atraso de 1 semana na entrega de materiais para executar a atividade E, conclui-se que a obra
- Aatrasará 3 semanas.
- Bserá entregue em 20 semanas.
- Catrasará 2 semanas.
- Dserá entregue em 24 semanas.
- Eatrasará 1 semana.
