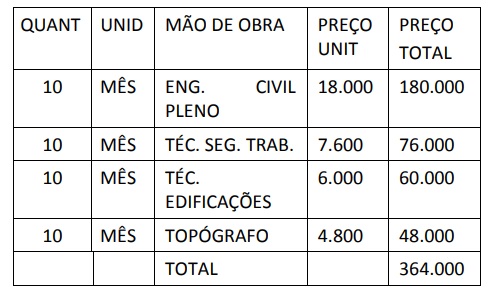

Uma obra com duração prevista de dez meses tem seu orçamento de mão de obra de administração local como descrito a seguir.Imagem associada para resolução da questão No fim do quinto mês, a empresa contratada apresenta uma medição, mas executou apenas 90% do previsto para o período de acordo com o cronograma da obra. O engenheiro fiscal da obra lotado no órgão contratante deverá então ter pagado à empresa contratada, até o fim do quinto mês, o valor acumulado de:
  1. AR$ 91.000,00;
  2. BR$ 163.800,00;
  3. CR$ 182.000,00;
  4. DR$ 327.600,00;
  5. ER$ 364.000,00.
Revelar gabarito e comentário

GabaritoB — R$ 163.800,00;
