Questão de Engenharia Civil — Planejamento e Controle de Obras — FGV 2024

Engenharia CivilPlanejamento e Controle de Obras
Código
fg076979
Banca
FGV
Órgão
CGE-PB
Ano
2024
Nível
Superior
Cargo
Auditor de Contas Públicas - Auditoria de Obras Públicas

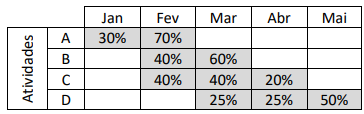

Uma obra com custo global de R$ 200 mil foi planejada para ser executada conforme cronograma físico-financeiro sumarizado a seguir, que apresenta os percentuais de execução financeira de cada atividade segundo cada mês da obra.Imagem associada para resolução da questãoAdmitindo que a distribuição do custo global da obra entre as atividades A, B, C e D é dada, respectivamente, por 20%, 20%, 50% e 10%, é correto afirmar que:
  1. Ao custo da obra para o mês de janeiro será de R$ 15.000,00;
  2. Bo custo da execução da atividade B no mês de fevereiro será de R$ 20.000,00;
  3. Co custo da obra para a execução no mês de fevereiro será de R$ 90.000,00;
  4. Do custo da execução da atividade C no mês de março será de R$ 60.000,00;
  5. Eo desembolso acumulado previsto para a obra ao final do mês de março será de R$ 165.000,00.
Revelar gabarito e comentário

GabaritoE — o desembolso acumulado previsto para a obra ao final do mês de março será de R$ 165.000,00.
