Questão de Gerência de Projetos — PMBOK e Processos de Gerenciamento de Projetos — IV - UFG 2024
Gerência de ProjetosPMBOK e Processos de Gerenciamento de Projetos
- Código
- qg269867
- Banca
- IV - UFG
- Órgão
- Prefeitura de Rio Branco - AC
- Ano
- 2024
- Nível
- Superior
- Cargo
- Analista de Sistemas - Especialização em Gestão de Sistemas Computacionais

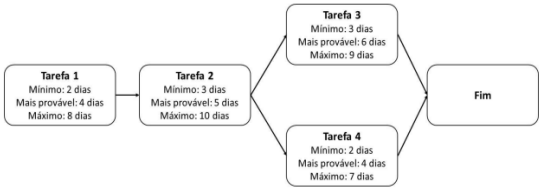

Observe o cronograma a seguir.

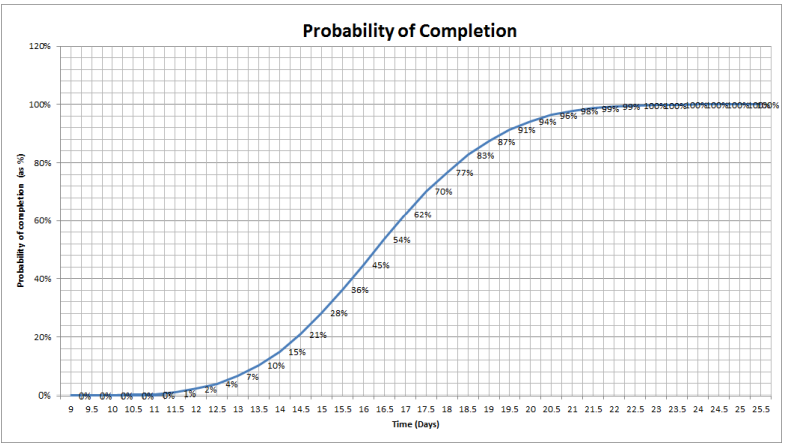

Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE-FORMA-CIENTIFICA.pdf>. Acesso em: mar. 2024.Uma vez que as estimativas de duração são, como o próprio nome diz, estimativas, e dificilmente a tarefa terminará exatamente neste tempo, uma alternativa mais precisa é fazer a estimativa utilizando 3 pontos, com durações mínimas, mais prováveis, e máximas. No gráfico abaixo, obtido a partir do cronograma apresentado, a curva representa a probabilidade de término do projeto em um determinado período de tempo (em dias).
Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE FORMA-CIENTIFICA.pdf>.Acesso em: mar. 2024.O método utilizado para elaboração do gráfico e a informação extraída deste, no âmbito da Gerência dos Riscos do Projeto do PMBOK, são respectivamente:
Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE-FORMA-CIENTIFICA.pdf>. Acesso em: mar. 2024.Uma vez que as estimativas de duração são, como o próprio nome diz, estimativas, e dificilmente a tarefa terminará exatamente neste tempo, uma alternativa mais precisa é fazer a estimativa utilizando 3 pontos, com durações mínimas, mais prováveis, e máximas. No gráfico abaixo, obtido a partir do cronograma apresentado, a curva representa a probabilidade de término do projeto em um determinado período de tempo (em dias).
Disponível em: <https://www.verriveritatis.com.br/ProximosCursos/GERENCIANDO-AS-ESTIMATIVAS-DE-PRAZO-DE FORMA-CIENTIFICA.pdf>.Acesso em: mar. 2024.O método utilizado para elaboração do gráfico e a informação extraída deste, no âmbito da Gerência dos Riscos do Projeto do PMBOK, são respectivamente:- ACaminho Crítico; há 28% de chance de o projeto durar mais de 15 dias.
- BSimulação de Monte Carlo; há 72% de chance de o projeto durar mais de 15 dias.
- CCaminho Crítico; há 72% de chance de o projeto durar mais de 15 dias.
- DSimulação de Monte Carlo; há 28% de chance de o projeto durar mais de 15 dias.
