Questão de Engenharia Civil — Planejamento e Controle de Obras — INSTITUTO AOCP 2025

Engenharia CivilPlanejamento e Controle de Obras
Código
qg540515
Banca
INSTITUTO AOCP
Órgão
MPE-RS
Ano
2025
Nível
Superior
Cargo
Analista do Ministério Público - Engenharia Civil

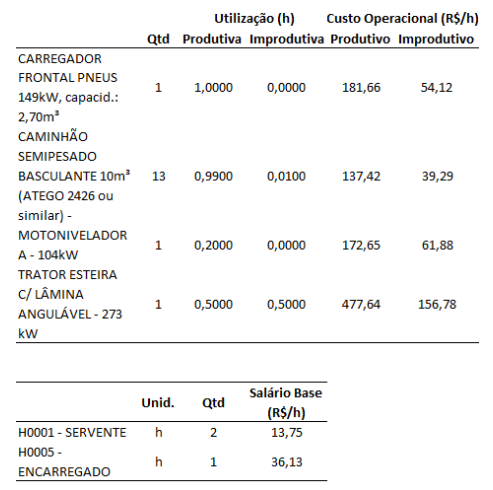

A seguir é apresentada uma composição de custos, com todos os insumos, referente à escavação, carga e descarga de material de 1ª categoria com carregador, para certa distância média de transporte:Captura_de tela 2025-07-01 150055.png 493×490Sabendo-se que o custo unitário de execução (sem a bonificação do BDI) obtido à época foi de R$ 11,46/m³, é correto afirmar que a produção da equipe em m³/h corresponde a(Obs.: O custo operacional é para cada unidade de equipamento/veículo.)
  1. A150,5 m³/h.
  2. B180,9 m³/h.
  3. C195,6 m³/h.
  4. D206,9 m³/h.
  5. E215,0 m³/h.
Revelar gabarito e comentário

GabaritoD — 206,9 m³/h.
