Questão de Engenharia Civil — Planejamento e Controle de Obras — NUCEPE 2025

Engenharia CivilPlanejamento e Controle de Obras
Código
qg577968
Banca
NUCEPE
Órgão
SEDUC-PI
Ano
2025
Nível
Superior
Cargo
Engenheiro Civil

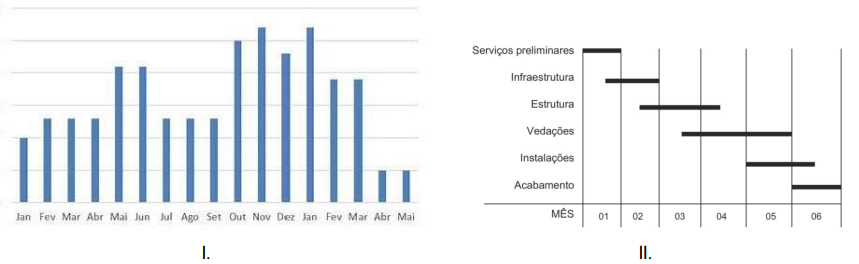

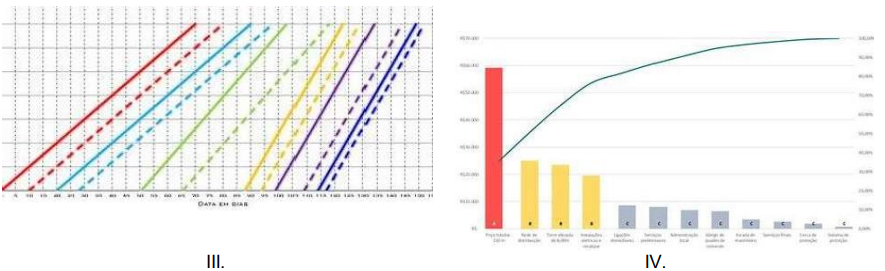

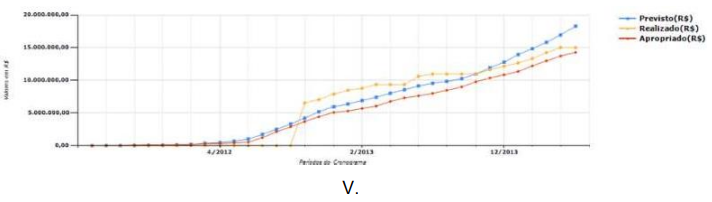

Apresenta-se, a seguir, as ferramentas utilizadas no gerenciamento de uma obra:q_25 eng.png 859×264q_25 eng 1.png 885×271q_25 eng 2.png 712×202a) O Gráfico de Gantt mostra visualmente um painel com as tarefas que precisam ser feitas, quais as precedências de cada uma e as datas de início e fim.b) Linha de balanço é uma técnica de planejamento e controle muito utilizada em obras com atividades repetitivas, e mostra de forma visual o ritmo que os serviços são executados.c) O histograma é uma ferramenta da gestão, que representa a frequência com que um evento acontece no empreendimento. É utilizada, por exemplo, para visualizar a quantidade de mão de obra ou equipamentos necessários em cada período da obra.d) A Curva ABC é uma técnica que ajuda a identificar quais são os itens mais importantes dentro de um projeto, com base em seu valor e impacto no custo total, melhorando a tomada de decisões.e) A curva S é uma ferramenta que tem como objetivo comparar o planejado x executado. De forma prática, ela representa o percentual de um certo período (seja diário, semanal, quinzenal ou mensal) e o percentual acumulado ao longo do tempo.Relacione as ferramentas gráficas ao seu conteúdo:
  1. AI – c; II -a; III – b; IV – d; V – e.
  2. BI – a; II - c; III – b; IV – d; V – e.
  3. CI – c; II - a; III – e; IV – d; V – b.
  4. DI –e; II - c; III – c; IV – d; V – a.
  5. EI – a; II -b; III – e; IV – d; V – c.
Revelar gabarito e comentário

GabaritoC — I – c; II - a; III – e; IV – d; V – b.
