Questão de Engenharia Civil — Planejamento e Controle de Obras — IADES 2019
Engenharia CivilPlanejamento e Controle de Obras
- Código
- qq483570
- Banca
- IADES
- Órgão
- AL-GO
- Ano
- 2019
- Nível
- Superior
- Cargo
- Engenheiro Civil

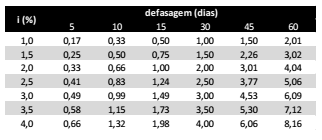

Determinada empresa está executando uma obra com os seguintes momentos notáveis:- Dia 15 de abril – centro de gravidade das despesas;- Dia 30 de abril – fechamento da medição; e- Dia 30 de maio – pagamento da medição.Considerando uma taxa de juros de 2,0% a.m. e a tabela apresentada, é correto afirmar que o custo financeiro da obra em questão é de- A2,00%.
- B1,00%.
- C0,66%.
- D4,04%.
- E3,01%.
