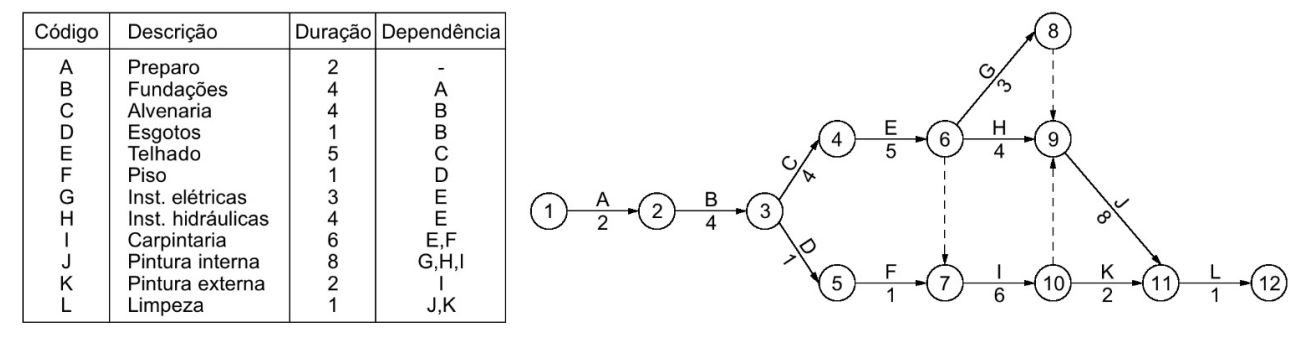

Para a construção de uma pequena edificação, foram previstas as atividades necessárias, a duração estimada (em dias corridos) de cada uma e a dependência entre elas, expressas na tabela abaixo. A figura ao lado da tabela representa a rede PERT/CPM, utilizada para o acompanhamento da execução física da obra.
Levando em consideração os dados apresentados, assinale a alternativa correta.
Levando em consideração os dados apresentados, assinale a alternativa correta.- AA atividade D pertence ao caminho crítico.
- BO tempo mais cedo (TC) do evento 9 será de 19 dias.
- CO tempo mais tarde (TT) do evento 5 será de 14 dias.
- DO tempo estimado para a conclusão da obra será de 28 dias.
- EO tempo estimado para a conclusão da obra será de 41 dias.
