Questão de Engenharia Civil — Planejamento e Controle de Obras — CONSULPLAN 2022
Engenharia CivilPlanejamento e Controle de Obras
- Código
- qq707997
- Banca
- CONSULPLAN
- Órgão
- MPE-PA
- Ano
- 2022
- Nível
- Superior
- Cargo
- Técnico Especializado – Engenheiro

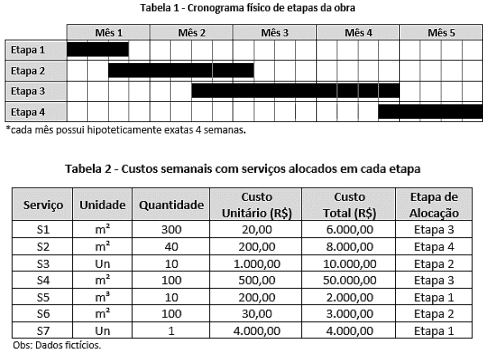

A tabela 1 apresenta um cronograma físico parcial das etapas mensais de execução de determinada obra pública, na qual cada espaço de tempo representado significa etapa com realização (verificada por medição) e desembolso financeiro igual. A tabela 2 apresenta os custos semanais com serviços alocados em cada etapa. Considere que o custo total da obra é igual a R$ 709.000,00.
Sobre planejamento, fiscalização e medição de obra, a partir das informações apresentadas, analise as afirmativas a seguir.I. O primeiro e o quinto mês apresentam desembolsos mensais iguais.II. O desembolso acumulado no final do primeiro mês foi de, aproximadamente, 6% do total da obra.III. Realizada a medição no terceiro mês da obra, o valor mensal desembolsado é de R$ 237.000,00.Está correto o que se afirma apenas em
Sobre planejamento, fiscalização e medição de obra, a partir das informações apresentadas, analise as afirmativas a seguir.I. O primeiro e o quinto mês apresentam desembolsos mensais iguais.II. O desembolso acumulado no final do primeiro mês foi de, aproximadamente, 6% do total da obra.III. Realizada a medição no terceiro mês da obra, o valor mensal desembolsado é de R$ 237.000,00.Está correto o que se afirma apenas em- AI.
- BII.
- CI e III.
- DII e III.
