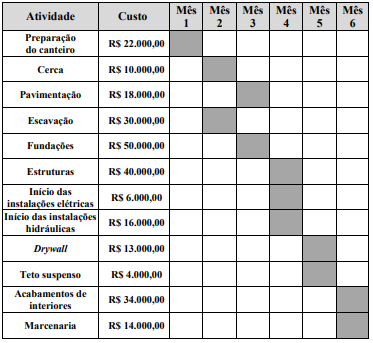

Um projeto definido consiste em 12 atividades, cada uma durando um mês, do qual custos e durações foram estimados na tabela a seguir.
O custo do projeto foi estimado em R$ 257.000,00 e está planejado para terminar em seis meses. Decorridos três meses e meio, as atividades de preparação do canteiro, escavação, fundação, cerca e início das instalações elétricas estão completas. As estruturas estão feitas até a metade, as instalações hidráulicas estão 3/4 completas, e a pavimentação também está realizada até a metade. Até o momento, os custos estão calculados em R$ 152.000,00. Qual o status do projeto em termos de tempo e orçamento?
O custo do projeto foi estimado em R$ 257.000,00 e está planejado para terminar em seis meses. Decorridos três meses e meio, as atividades de preparação do canteiro, escavação, fundação, cerca e início das instalações elétricas estão completas. As estruturas estão feitas até a metade, as instalações hidráulicas estão 3/4 completas, e a pavimentação também está realizada até a metade. Até o momento, os custos estão calculados em R$ 152.000,00. Qual o status do projeto em termos de tempo e orçamento?- ANo orçamento e atrasado
- BAcima do orçamento e atrasado
- CNo orçamento e adiantado
- DAbaixo do orçamento e no prazo
- EAbaixo do orçamento e atrasado
