Questão de Engenharia Civil — Planejamento e Controle de Obras — VUNESP 2026

Engenharia CivilPlanejamento e Controle de Obras
Código
vu118069
Banca
VUNESP
Órgão
Prefeitura de São José do Rio Preto - SP
Ano
2026
Nível
Superior
Cargo
Engenheiro Civil

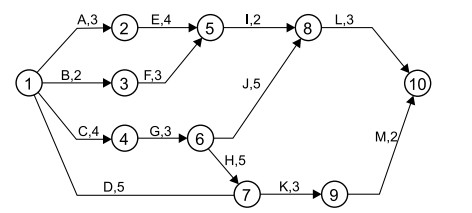

Para o planejamento da construção de um galpão comercial, foi elaborado o cronograma Pert-CPM a seguir, composto por 13 atividades indicadas por letras, seguidas de suas durações, em semanas.Imagem associada para resolução da questão(Arquivo pessoal; imagem usada com autorização)Conforme o cronograma, o prazo para a conclusão da reforma é
  1. A17 semanas.
  2. B12 semanas.
  3. C13 semanas.
  4. D15 semanas.
  5. E20 semanas.
Revelar gabarito e comentário

GabaritoA — 17 semanas.

Link permanente: /questoes/vu118069
