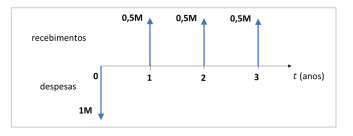

A Figura a seguir mostra o fluxo de caixa de uma obra, desde o início de sua contratação (primeiro ano), até o seu encerramento, com um pagamento ao final do terceiro ano. A unidade “M” indica milhões de reais.Imagem associada para resolução da questãoConsiderando uma taxa de retorno de 11% ao ano e fazendo a aproximação 1/1+0,11 ≈ 0,9 , o valor presente líquido desse fluxo de caixa, em módulo, vale aproximadamente:
  1. A0,22 M
  2. B0,25 M
  3. C0,28 M
  4. D0,32 M
Revelar gabarito e comentário

GabaritoA — 0,22 M
