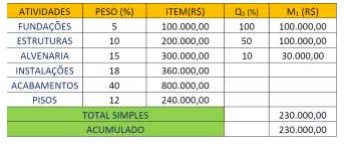

No quadro abaixo temos um trecho de um cronograma de prédio comercial de 2 pavimentos e previsão de 12 meses para a conclusão. Baseado no quadro executado no 1° mês, o percentual que foi executado da obra:Imagem associada para resolução da questãoOnde: Qn = Quantidade de serviço no mês n, em porcentagem e Mn = Valor do serviço no mês n
  1. A7,5%.
  2. B8,0%.
  3. C9,0%.
  4. D9,75%.
  5. E11,5%.
Revelar gabarito e comentário

GabaritoE — 11,5%.
