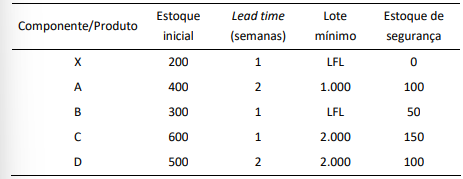

Uma indústria manufatura o produto X, cuja estrutura é composta por 2 (dois) componentes A e 1 (um) componente B. Por sua vez, todo componente B é composto por 3 (três) componentes C e 2 (dois) componentes D. O Plano Mestre de Produção para o produto X (MPS) prevê uma demanda igual a 0 (zero) unidade, 0 (zero) unidade, 0 (zero) unidade, 500 unidades, 0 (zero) unidade, 800 unidades e 0 (zero) unidade para as próximas 7 (sete) semanas, respectivamente. Não há ordens abertas (em trâmite) para nenhum componente no início do período. As informações de estoques iniciais, lead times, lotes mínimos e estoques de segurança estão disponíveis e são:Captura_de tela 2026-03-30 183106.png 463×179O gestor da indústria sabe que, no método Lote-por-Lote (LFL), a quantidade planejada é igual à necessidade líquida do período. Quando houver lote mínimo definido, a ordem planejada deverá respeitar esse limite, sendo igual ou superior a ele. O estoque de segurança deve ser preservado ao fim de cada semana, sendo considerado no cálculo das necessidades líquidas.Com base nos dados apresentados e nos conceitos de Planejamento das Necessidades de Materiais (MRP), assinale a alternativa correta.
  1. AO componente B terá uma ordem planejada na semana 4, na quantidade de 850 unidades, para atender à necessidade da semana 5.
  2. BO componente C, por ter lead time de 1 semana e lote mínimo de 2.000 unidades, terá ordens planejadas nas semanas 3 e 5, nas quantidades de 2.000 unidades cada.
  3. CO componente A terá sua segunda ordem planejada na semana 4, na quantidade de 1.000 unidades, considerando-se a necessidade líquida gerada pelo MPS da semana 6.
  4. DPara atender ao MPS, a primeira ordem planejada para o componente A deve ocorrer na semana 3, na quantidade de 1.000 unidades, considerando-se o lote mínimo e o lead time de 2 semanas.
  5. EO componente D terá sua primeira ordem planejada na semana 4, na quantidade de 1.500 unidades, considerando-se a necessidade líquida gerada pelo componente B e o lote mínimo estabelecido.
Revelar gabarito e comentário

GabaritoA — O componente B terá uma ordem planejada na semana 4, na quantidade de 850 unidades, para atender à necessidade da semana 5.
