Questão de Engenharia Mecânica — Planejamento e Informatização na Engenharia — SELECON 2026
Engenharia MecânicaPlanejamento e Informatização na Engenharia
- Código
- qg760545
- Banca
- SELECON
- Órgão
- EMGEPRON
- Ano
- 2026
- Nível
- Superior
- Cargo
- Engenheiro Mecânico (Construção Naval)

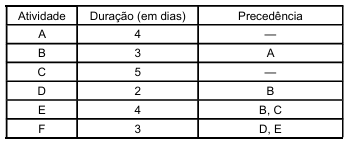

Em um estaleiro, deseja-se montar uma rede CPM (Método do Caminho Crítico) para a preparação e a integração de um bloco, envolvendo atividades no bloco, na pipe shop e no dique. Considere as atividades, durações e precedências abaixo:
Após montar o cronograma “ideal”, identificou-se uma restrição de recursos: a mesma equipe executa D (pintura/primer) e E (pré-outfitting), e, por procedimento interno, D deve ser concluída antes do início de E, sem sobreposição. Nessas condições, a duração mínima do cronograma é de:
Após montar o cronograma “ideal”, identificou-se uma restrição de recursos: a mesma equipe executa D (pintura/primer) e E (pré-outfitting), e, por procedimento interno, D deve ser concluída antes do início de E, sem sobreposição. Nessas condições, a duração mínima do cronograma é de:- A14 dias
- B15 dias
- C16 dias
- D18 dias
