Questão de Auditoria de Obras Públicas — Orçamento e Planejamento de Obras Públicas — FDC 2014
Auditoria de Obras PúblicasOrçamento e Planejamento de Obras Públicas
- Código
- qq053722
- Banca
- FDC
- Órgão
- FIOCRUZ
- Ano
- 2014
- Nível
- Superior
- Cargo
- Analista em Gestão de Saúde - Gestão de Infraestrutura

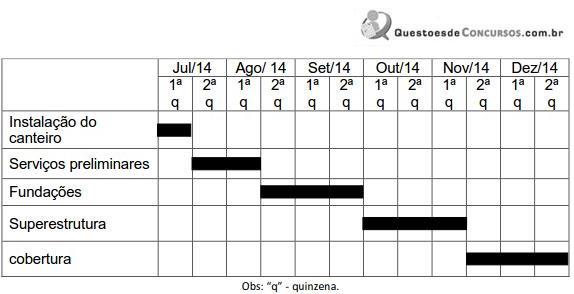

Observe o cronograma inicial de realização de algumas das atividades de uma obra:
Posteriormente, foram verificadas as seguintes ocorrências:- o início da instalação do canteiro deverá ser postergado em 15 dias;- o serviço de fundação deverá durar 1 mês a mais do que o previsto acima;- o serviço de superestrutura deverá durar 15 dias a mais do que o previsto acima;O cronograma acima deverá ser ajustado, respeitadas ainda as seguintes condições:- os serviços preliminares só poderão ser realizados após o término da instalação do canteiro;- a fundação só pode ser iniciada 15 dias após terem iniciados os serviços preliminares;- a superestrutura só pode ser iniciada quando o serviço de fundações estiver concluído;- a cobertura só pode ser iniciada quando o serviço de superestrutura estiver concluído;Sabendo-se que se deseja entregar a obra o mais rápido possível, o novo prazo previsto para a conclusão dessas atividades será:
Posteriormente, foram verificadas as seguintes ocorrências:- o início da instalação do canteiro deverá ser postergado em 15 dias;- o serviço de fundação deverá durar 1 mês a mais do que o previsto acima;- o serviço de superestrutura deverá durar 15 dias a mais do que o previsto acima;O cronograma acima deverá ser ajustado, respeitadas ainda as seguintes condições:- os serviços preliminares só poderão ser realizados após o término da instalação do canteiro;- a fundação só pode ser iniciada 15 dias após terem iniciados os serviços preliminares;- a superestrutura só pode ser iniciada quando o serviço de fundações estiver concluído;- a cobertura só pode ser iniciada quando o serviço de superestrutura estiver concluído;Sabendo-se que se deseja entregar a obra o mais rápido possível, o novo prazo previsto para a conclusão dessas atividades será:- Ao final da 1ª quinzena de Jan/2015.
- Bo final da 2ª quinzena de Jan/2015.
- Co final da 1ª quinzena de Fev/2015.
- Do final da 2ª quinzena de Fev/2015.
- Eo final da 1ª quinzena de Mar/2015.
