Questão de Engenharia Civil — Planejamento e Controle de Obras — UNIOESTE 2022
Engenharia CivilPlanejamento e Controle de Obras
- Código
- qq811369
- Banca
- UNIOESTE
- Órgão
- Prefeitura de Santo Antônio da Platina - PR
- Ano
- 2022
- Nível
- Superior
- Cargo
- Engenheiro Civil

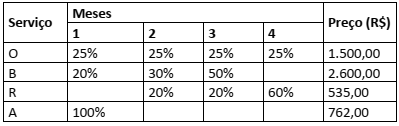

O cronograma físico-financeiro a seguir refere-se ao contrato administrativo de uma obra de terraplanagem no município de Cascavel, a qual é composta por quatro serviços e prazo de execução máximo de quatro meses.
Sabendo que, no terceiro mês, somente os serviços A e B estarão conclusos, enquanto os demais serão parcialmente executados, após o pagamento referente à medição deste terceiro período, qual será o percentual acumulado aproximado de execução desta obra.
Sabendo que, no terceiro mês, somente os serviços A e B estarão conclusos, enquanto os demais serão parcialmente executados, após o pagamento referente à medição deste terceiro período, qual será o percentual acumulado aproximado de execução desta obra.- A30%.
- B33%.
- C54%.
- D87%.
- E100%.
