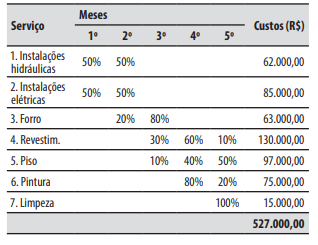

No planejamento de reforma de uma escola foram listados os serviços constantes da planilha abaixo e programados de acordo com o cronograma físico-financeiro apresentado.Imagem associada para resolução da questãoAssinale a alternativa correta em relação ao caso apresentado.
  1. AO serviço de pintura representa aproximadamente 0,15% do custo total da reforma.
  2. BNo terceiro mês, o desembolso será de R$ 258.700,00.
  3. CAs atividades 4 e 5 representam 50% do custo total da reforma.
  4. DNo segundo mês, o desembolso será de R$ 123.900,00.
  5. EO custo total acumulado ao final do segundo mês representa aproximadamente 30% do custo total dos serviços.
Revelar gabarito e comentário

GabaritoE — O custo total acumulado ao final do segundo mês representa aproximadamente 30% do custo total dos serviços.
