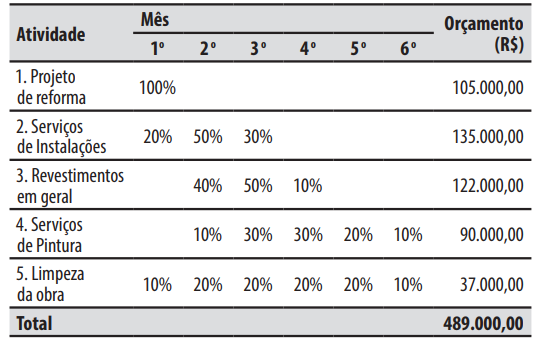

Dado o cronograma de atividades mensais de reforma de uma obra e respectivos orçamentos totais apresentados na planilha abaixo:
Analise as afirmativas abaixo, considerando as informações do planejamento de atividades mensais fornecido.1. Os revestimentos em geral representam aproximadamente 25 % do total do orçamento.2. No quinto mês, conforme o cronograma, o desembolso previsto é de R$ 24.500 para pagamento das atividades.3. Conforme o cronograma, os serviços de instalações terminam as atividades um mês antes que as atividades de revestimentos.Assinale a alternativa que indica todas as afirmativas corretas.
Analise as afirmativas abaixo, considerando as informações do planejamento de atividades mensais fornecido.1. Os revestimentos em geral representam aproximadamente 25 % do total do orçamento.2. No quinto mês, conforme o cronograma, o desembolso previsto é de R$ 24.500 para pagamento das atividades.3. Conforme o cronograma, os serviços de instalações terminam as atividades um mês antes que as atividades de revestimentos.Assinale a alternativa que indica todas as afirmativas corretas.- AÉ correta apenas a afirmativa 2.
- BSão corretas apenas as afirmativas 1 e 2.
- CSão corretas apenas as afirmativas 1 e 3.
- DSão corretas apenas as afirmativas 2 e 3.
- ESão corretas as afirmativas 1, 2 e 3.
